Oświatowe inwestycje infrastrukturalne w Krakowie
24 maja 2022

Oświatowe inwestycje infrastrukturalne w Krakowie

Wtorek, 24 maja 2022

Wspieranie rozwoju infrastruktury jest jednym z najważniejszych działań podejmowanych przez władze miasta w celu rozwoju i podnoszenia konkurencyjności. W Krakowie sukcesywnie rozwijana jest infrastruktura oświatowa, aby uczniowie i nauczyciele mogli przebywać w bezpiecznych i komfortowych warunkach. Miejskie Centrum Obsługi Oświaty w Krakowie stale realizuje zadania inwestycyjne i remontowe związane z obszarem oświaty, aktualnie budując kilka obiektów oświatowych.

Inwestycje infrastrukturalne

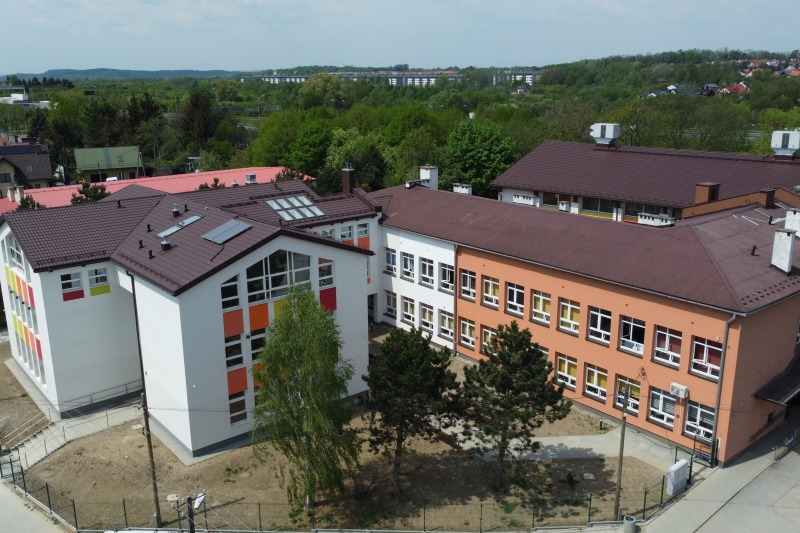

We wrześniu 2021 roku na osiedlu Kliny (ul. Bartla 29) otwarto, największą jak do tej pory inwestycję oświatową w Krakowie – Szkołę Podstawową nr 14. Imponujący obiekt powstał w rekordowo szybkim czasie i mimo trwającej pandemii wybudowano go w ciągu zaledwie dwóch lat. W ramach inwestycji powstały 24 sale lekcyjne, w tym cztery pracownie: fizyczna, biologiczna, chemiczna i informatyczna. W budynku znalazły się także świetlica, biblioteka z czytelnią, hala sportowa, sala treningowa oraz jadalnia. Obiekt przystosowany jest dla około 600 uczniów. Na terenie przyszkolnym znalazło się również boisko sportowe o wymiarach 20 m x 40 m oraz drogi dojazdowe, parkingi i wiaty rowerowe. Miasto przeznaczyło na to zadanie kwotę 44 mln zł.

Realizowane są również inwestycje mające na celu rozbudowę istniejącej infrastruktury oświatowej. W tym roku zakończą się trwające od kilku lat rozbudowy: Szkoły Podstawowej nr 50 przy ul. Katowickiej - zakończenie prac III kwartał 2022 r. (otwarcie wrzesień 2022 r.), Szkoły Podstawowej nr 134 przy ul. Kłuszyńskiej – prace zakończą się jeszcze w trakcie trwania obecnego roku szkolnego,  Zespołu Szkolno-Przedszkolnego nr 7 przy ul. Skotnickiej – zakończono roboty budowlane (obecnie trwa procedura uzyskiwania pozwolenia na użytkowanie - wkrótce otwarcie).

Ponadto realizowane są rozbudowy: Szkoły Podstawowej nr 67 przy ul. Kaczorówka – zakończenie prac III kwartał 2023 r. oraz Szkoły Podstawowej nr 72 przy al. Modrzewiowej – zakończenie prac III kwartał 2023 r.

W 2021 roku rozpoczęła się budowa nowego obiektu o bardzo interesującej architekturze – Samorządowego Przedszkola nr 38 przy ul. Jabłonkowskiej. W miejsce dotychczasowego budynku, powstaje 6-oddziałowe przedszkole, przeznaczone do opieki nad 150 dziećmi w wieku 2,5-5 lat. Powstanie 6 sal do dziennego pobytu dzieci, sale do zajęć indywidualnych, sala do zajęć ruchowych oraz aula. W obiekcie znajdą się również kuchnia, pomieszczenia administracyjne, pomieszczenia gospodarcze oraz sanitariaty. Budynek będzie jednopiętrowy z częściowym podpiwniczeniem o powierzchni użytkowej 1 962 m2. Zakończenie prac - II kwartał 2023 r.

Od 2021 r. trwa realizacja zadania pn. „Adaptacja budynku na os. Willowym 35 na potrzeby poradni”. Zadanie zakłada przebudowę i rozbudowę istniejącego budynku szkolnego na os. Willowym 35 na potrzeby poradni psychologiczno-pedagogicznej wraz z zagospodarowaniem terenu. Powstaną nowe pomieszczenia funkcjonalne na potrzeby poradni dla max. 300 osób. Budynek zyska także zewnętrzną windę dla osób niepełnosprawnych oraz nowe schody zewnętrzne. Wymienione zostaną również instalacje wewnętrzne i zewnętrzne. Na potrzeby poradni, wokół budynku powstanie 26 miejsc parkingowych, drogi wewnętrzne oraz nowe chodniki z kostki brukowej. Inwestycja ta wpisuje się w rosnące potrzeby mieszkańców Krakowa. Zgodnie z UCHWAŁĄ NR LXV/1849/21 RADY MIASTA KRAKOWA z dniem 1 września 2024 r., przekształcona zostanie Specjalistyczna Poradnia Wczesnej Pomocy Psychologiczno-Pedagogicznej w Krakowie poprzez zmianę siedziby z ul. Półkole 11 na os. Willowe 35. Realizacja inwestycji przewidywana jest na lata 2021 - 2024.

Krakowskie inwestycje oświatowe w 2021 roku były rekordowo wysokie. Na ich realizację przeznaczono blisko 122 mln zł.

Remonty i awarie, termomodernizacje

MCOO w Krakowie realizuje także prace remontowe przewidziane na dany rok. Dzięki tym działaniom wyremontowano wiele placówek oświatowych. Odświeżono pomieszczenia, wymieniono okna i drzwi, wyremontowano dachy, zmodernizowano instalacje elektryczne, a także wyremontowano place zabaw, chodniki i ogrodzenia. To tylko niektóre z licznych prac remontowych wykonywanych w jednostkach.

W ponad 280 placówkach oświatowych wykonano łącznie ponad 650 zadań remontowych. Na remonty w 2021 r. przeznaczono kwotę ponad 27 mln zł. W trakcie roku doszło również wiele zadań nie planowanych, a wynikających z potrzeb placówek.

Również awarie, które pojawiają się w trakcie roku usuwane są na bieżąco, których usunięto ok. 140, na kwotę blisko 2 mln zł.

Każdego roku realizowane są również termomodernizacje budynków oświatowych. W 2021 roku wykonano termomodernizacje budynków oświatowych za łączną kwotę blisko 8 mln zł.

Co w przyszłości?

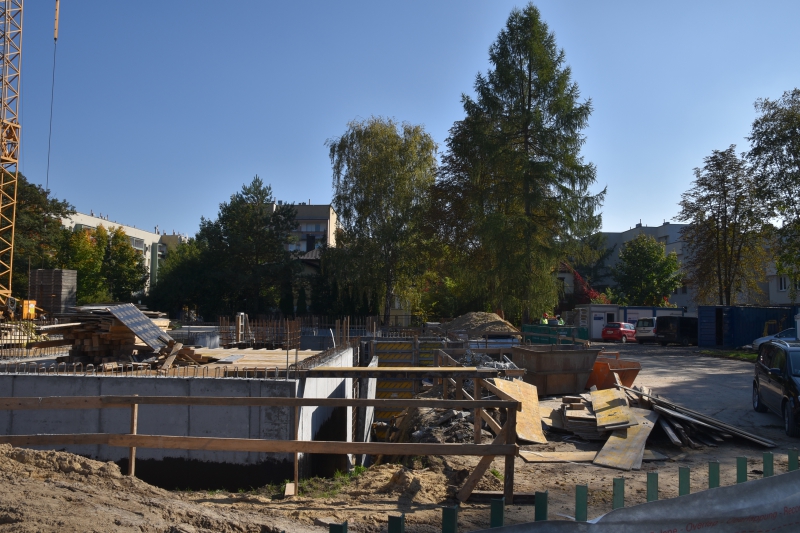

Trwa bardzo ważna dla mieszkańców osiedla Złocień inwestycja oświatowa tj. budowa szkoły podstawowej o powierzchni użytkowej ok. 5 tys. m2 za blisko 40 mln zł oraz planowane jest rozpoczęcie budowy Zespołu Szkolno-Przedszkolnego nr 15 przy ul. Grochowej o powierzchni użytkowej 6,4 tys. m2 za około 64 mln zł. Ruszy również rozbudowa Szkoły Podstawowej nr 54 przy ul. Tynieckiej, a w najbliższych latach planowane są także rozbudowy: Zespołu Szkolno-Przedszkolnego nr 14 przy ul. Stawowej, Szkoły Podstawowej nr 124 przy ul. H.Sucharskiego, Szkoły Podstawowej nr 62 przy ul. Ćwikłowej, Zespołu Szkolno-Przedszkolnego nr 8 (Szkoła Podstawowa nr 133) przy ul. Mieczysława Wrony, przebudowa Przedszkola nr 28 oraz dobudowa pawilonu przedszkolnego w Zespole Szkolno-Przedszkolnym nr 8 przy ul. Prawocheńskiego.

Tekst powstał w ramach projektu pn. „Rozbudowa infrastruktury oświatowej w Krakowie 2022”.



Galeria
